30天改造工期:某轴承厂废气治理项目的关键节点

时间:2025-05-16 13:55:04 作者:admin 点击:64

——解读工业废气治理的精准实施路径

引言:当环保政策遇上生产刚需

2023年《大气污染防治法》修订后,工业废气排放标准收紧至5mg/m³(非甲烷总烃),某华东轴承厂因油雾废气超标面临停产风险。如何在30天内完成治理改造并保障产线连续运行?该项目通过精准的工序设计与技术组合,为同类企业提供了可复制的解决方案。


一、项目背景与核心挑战

1.废气特征分析

该厂热处理车间日均产生含油废气2万立方米,主要污染物包括:

油雾颗粒物(粒径0.3-10μm)

有机挥发物VOCs浓度120-150mg/m³)

金属粉尘PM2.5占比超60%)

原处理设施仅为简易机械过滤,实测排放浓度达28mg/m³,除尘效率不足50%。

2.三大改造限制条件

工期紧迫:生产线仅可停工30天

空间局限:设备安装区≤200㎡

运维成本:需控制能耗增幅在15%以内

(施工单位:苏州百工环保技术团队通过三维模拟布局,实现设备占地面积缩减40%)

二、治理方案设计逻辑

1.三级处理技术组合

| 处理层级 | 技术选择              | 核心功能

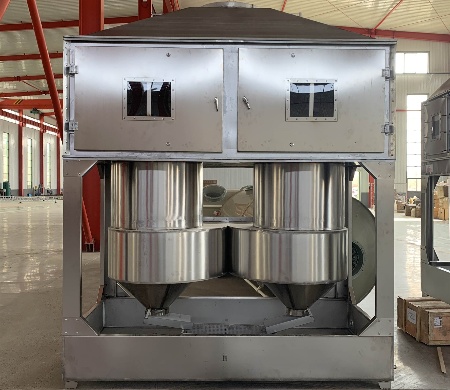

| 初级     | 气旋塔               | 去除大颗粒油雾(>5μm)

| 二级     | 高压湿式静电吸附     | 捕集亚微米级油雾

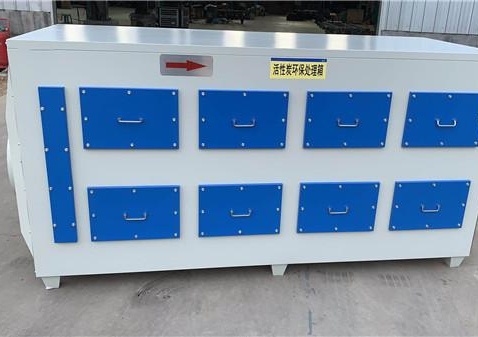

| 三级     | 活性炭吸附模块       | 降解VOCs至达标

技术选型依据:

静电吸附设备对0.1-1μm颗粒捕集效率达98%

湿式设计避免传统干式静电的火灾风险

模块化活性炭箱体支持后期便捷更换

三、30天工期关键节点解析

1-5天:旧系统拆除与新基座施工

采用激光定位拆除技术,避免损伤车间结构

同步预制设备组件,缩短现场组装时间

5-12天:主体设备安装

气旋塔:定制45°螺旋进气设计,提升粗滤效率至85%

湿式静电模块:安装12万伏高频电源,电场强度达4kV/cm


12-25天:精细化调试

通过CFD模拟优化气流分布均匀性(速度偏差<15%)

活性炭层厚度调整为800mm,保障吸附停留时间≥2秒

 26-30天:系统联调与验收

72小时连续运行测试,实测排放浓度3.2mg/m³

能耗监测显示综合电耗增加12.7%

(苏州百工环保团队开发的可视化控制系统,实现运维人员培训时间压缩至4小时)

四、行业知识延伸:废气治理技术选型指南

静电吸附设备的技术迭代

干式静电:适用于高温烟气(>80℃),但需定期人工清灰

湿式静电:适合含油废气,自动冲洗设计降低维护频次

气旋塔的运行经济性

压损控制在800-1200Pa时可实现能耗与效率平衡

采用PPH材质可延长使用寿命至10年以上

活性炭选型标准

| 参数          | 油雾治理适用值

| 碘吸附值      | ≥900mg/g

| 四氯化碳吸附率| ≥60%

| 堆积密度      | 450-550kg/m³


五、项目启示:工业环保的精准实施之道

该案例证明,在严格工期限制下实现达标排放需把握三个维度:

1. 技术组合科学性:多级处理弥补单一技术短板

2. 工程管理精细化:采用BIM技术预判施工冲突点

3. 设备可靠性验证:优先选择10年以上成熟工艺

当前行业数据显示,采用类似技术路线的企业,其环保设施年均故障率可控制在3%以下,远优于行业平均的12%。

结语:让环保投入创造持续价值

工业废气治理绝非简单的设备堆砌,而是需要系统化的工程思维。通过该轴承厂案例可见,专业的技术方案不仅能满足政策要求,更能通过节能设计(如湿式静电的循环水系统)降低长期运营成本。建议企业建立废气治理档案,记录设备运行参数,为后续优化提供数据支撑。
